供热4号炉停车检修 拉开供热半年常规检修序幕
分享:
时间:2014-06-24 浏览:274 投稿:党委工作部 文作者:YTTV 杨磊明 王学新 文作者二: 文作者三: 图作者:YTTV 杨磊明 王学新 图作者二: 图作者三:

    6月22日,因低温省煤器泄漏,连续运行了150余天的供热4号炉被迫停车并进行抢修处理,同时,由于供热1号、2号炉也已连续运行150余天,根据公司安排,在4号炉完成抢修后,供热车间将相继对1号、2号炉进行半年常规检修。

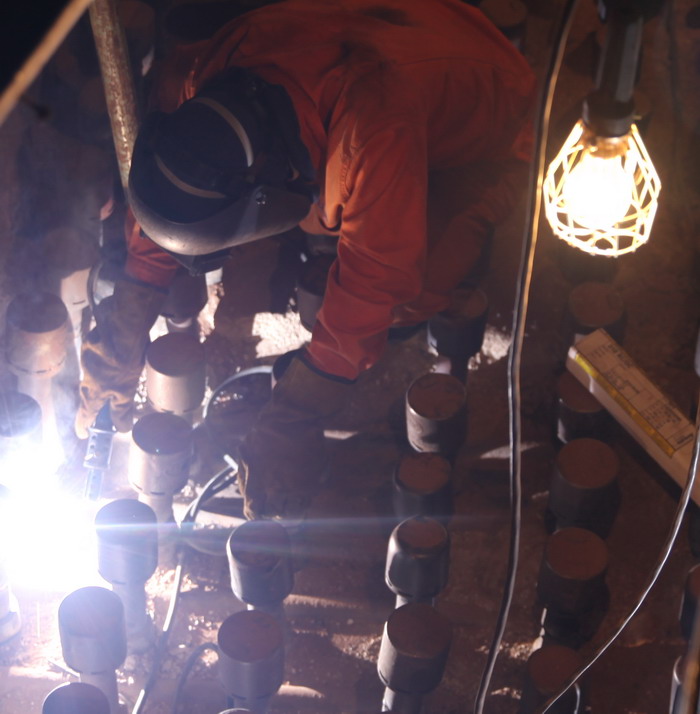

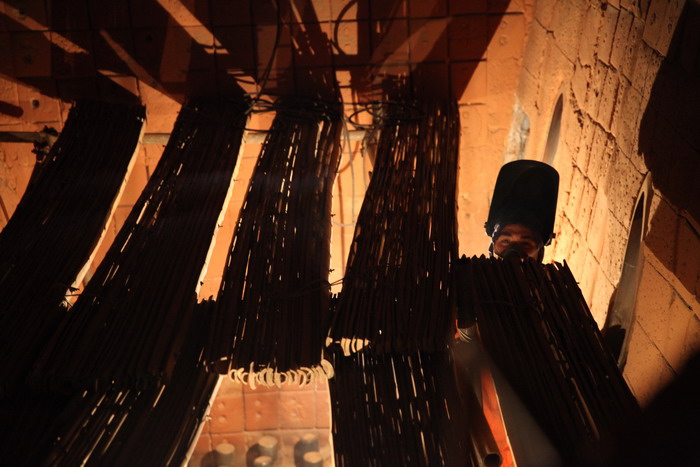

    本次供热4号炉抢修在对低温省煤器换热器进行堵管处理的同时,还要对炉膛内的110个风帽进行更换,并对部分损坏的墙砖进行修复。6月24日上午9:00,当记者来到抢修现场,机械厂的管工师傅们正在对供热四号炉炉膛内的风帽进行拆除。从直径仅有50厘米的人孔望去,炉膛内搭着高高的脚手架,检修师傅们正在紧张的作业着。

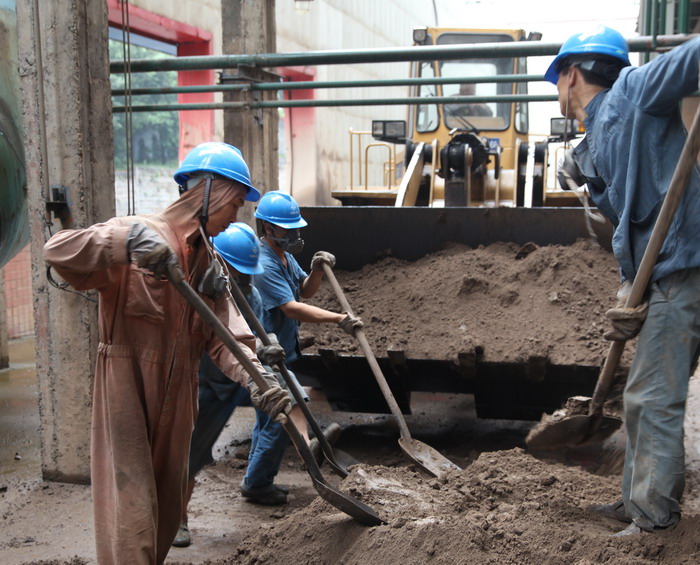

    另外,由于低温省煤器泄漏,致使锅炉给水中携带的煤灰和粉尘大量沉积在4号炉尾部竖井的各个换热器上,不能正常排出,只能人工进行清理。供热技术组的技术人员组成突击小组,承担起了这项艰苦的工作。



    供热技术员周泽广:炉膛里面第一就是温度比较高,有70度左右,人进去很快就会出汗;第二就是空间特别狭小,高度只有70公分左右,人只能弓着身子在里面清灰;第三个就是里面粉尘比较大,人进去必须戴着口罩,整个作业持续了10多个小时,清出的灰有10余吨,现在就在清理地面上的积灰了。



    在各单位良好的配合和协作下,各项目进展顺利,4号炉所有项目的抢修工作预计将于6月25日结束。根据公司安排,在4号炉完成抢修后,供热车间将相继对1号、2号炉进行半年常规检修,整体检修时间将持续约20天。
