从今年5月4日合成氨装置成功实现第一个百日红以来,在天然气供应良好的有利局面下,合成车间多措并举、攻艰克难,在顺利完成上半年生产任务目标后,车间全体员工坚定信心、鼓足干劲,正全力冲刺安稳运行“200天”。

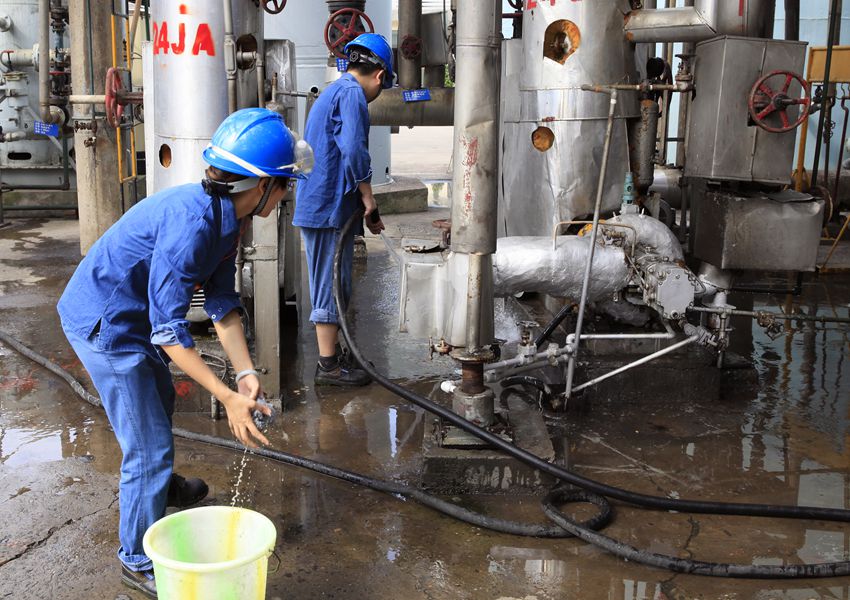

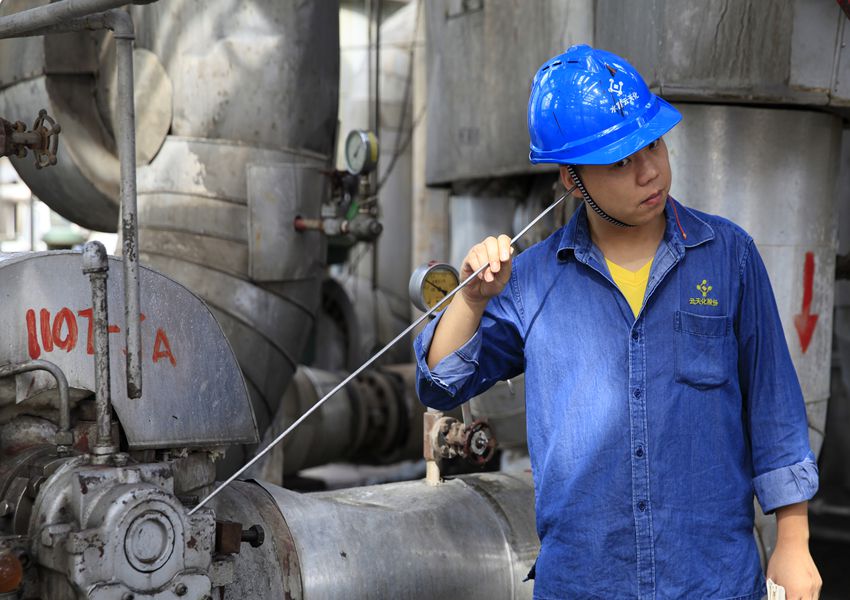

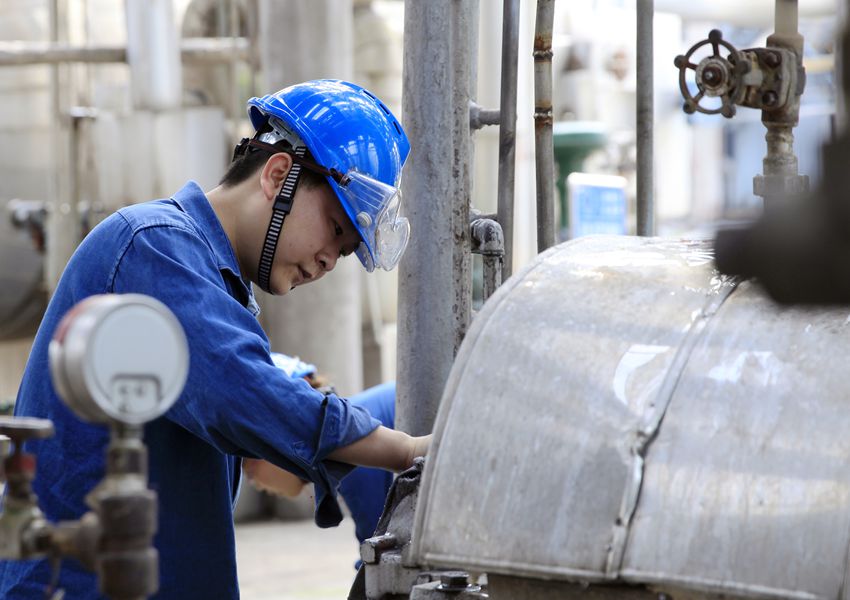

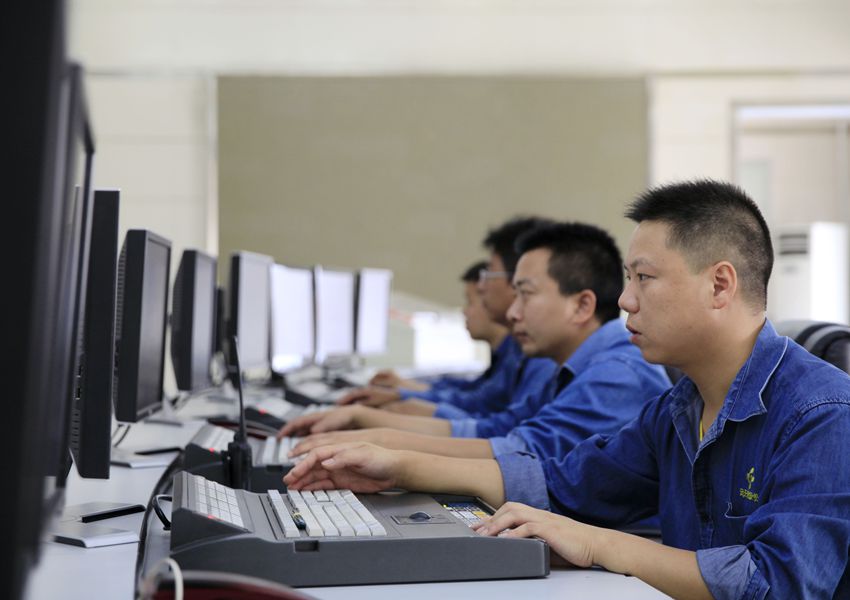

进入夏季以来,战高温、斗雷电,保持装置的安稳运行,成为了合成车间全体人员面临最大考验。恶劣极端天气下,车间持续开展有针对性的事故培训和模拟演练,让员工对停电、晃电、外部条件波动等情况保持高度警惕,同时坚决贯彻落实四级巡回检查制度,实时监测1107-F出口二氧化碳管线裂纹、鼓风机主油泵出口管接头漏油等装置存在的隐患,保证装置安稳运行。与此同时,车间还在节假日、中夜班时,坚持实行领导和技术管理人员值班制,有效缓解人员不足压力;为肯定员工在装置长周期运行中付出的心血,鼓舞员工士气,车间还推出了“雷雨季节全勤奖”奖励,并开展了“长周期先锋评比”、“争当长周期先锋、争创无事故班组”劳动竞赛活动。
持续的高温、高湿天气,还先后导致了合成氨装置出现空气量不足、循环水温高等制约工艺负荷的不利影响,为此,合成车间集中力量针对转化、压缩、脱合、水处理等不同岗位出现的问题,编制了《合成氨装置高温高湿条件下操作要点》,以指导员工操作,确保了装置的高效运行。
值得一提的是,为提高班组战斗力,车间还积极协调各个班组间人员配置,持续推行“大岗位”制,促进员工强化业务技能学习。目前,经过两轮考试后,车间基本实现了对全体员工的多岗位认证,提高了对装置的把控能力。

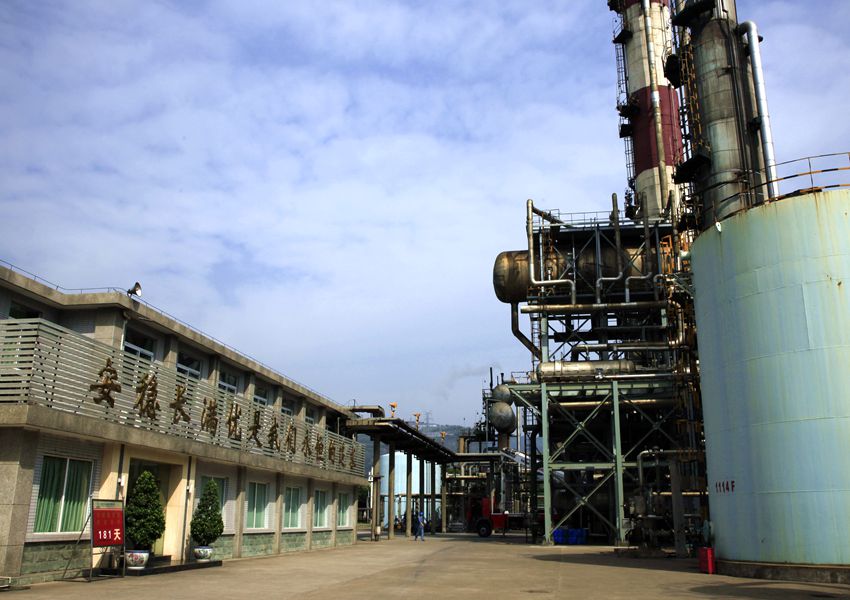

截至7月24日,公司合成氨装置已连续运行181天,生产合格液氨产品24.6万吨,完成全年生产任务的58.6%。车间将秉承公司“安、稳、长、满、优”理念,坚持以生产为中心,抓住有利时机,全力冲刺,向2015年第二个“百日红”迈进。
