分公司至9月6日停车结束后,便投入了紧张的大修工作中。一年一换的甲醛催化剂更换是此次大修的关键项目,此项目完成的好坏将直接影响明年的装置运行情况,分公司团总支结合公司实际情况,参与组织生产部员工90余人参与突击。突击人员分成三个小队,采用三班三倒制进行突击作业。
突击工作共分为两大部分,首先要将催化剂从反应器列管中抽出,然后再将新催化剂重新装入列管。由于催化剂为小颗粒料,装卸工作进展十分繁琐,进展比较缓慢。

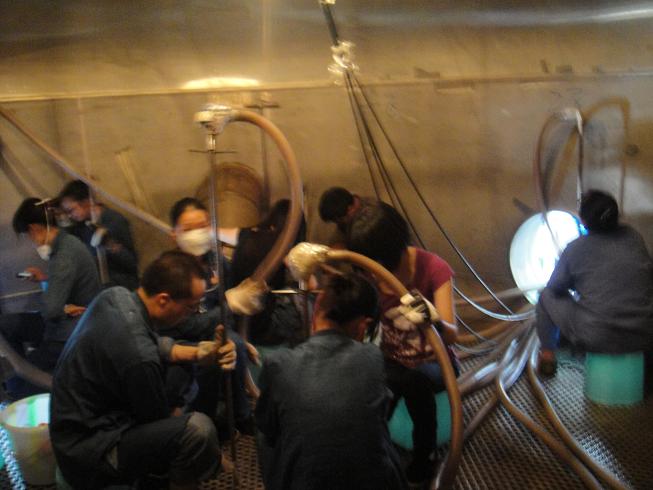

反应器R3106A/B共有1万多根列管,每根列管长近2米,为了使工作有条不紊的开展,反应器共分成9个区,每个区都做上记号,由2~3人负责一个区,逐根列管进行抽吸。催化剂卸除工作自9月6日开始以来,广大青年团员齐心协力、不畏辛劳,经过4天的艰苦奋战,于9月9下午5:00基本结束。于10日将进行催化剂的装填工作,届时将又是一场硬仗。
装置大修,青年当先,分公司团总支将时刻铭记自己的使命,在需要时及时出击,为公司的发展壮大添砖加瓦。
