抓关键、促一般,无机装置消缺检修各项工作进展顺利
分享:
时间:2017-12-22 浏览:307 投稿:中心化验室 文作者:文/胡良平 图/夏古文、胡良平 文作者二: 文作者三: 图作者:文/胡良平 图/夏古文、胡良平 图作者二: 图作者三:

    自12月10日因天然气供应紧张,化肥装置被迫提前停车进入消缺检修。为充分利用本次停车契机,统筹安排,做好消缺工作,确保装置以良好的备用状态迎接下一个“安、稳、长、满、优”,公司决议同期对供热锅炉、制水装置生产水系统、成品运输线一并检修。12月18日,无机装置消缺检修工作正式展开。截至发稿时,项目开工率达75%左右,关键重点控制项目总体进度可控。



    为扎实做好消缺检修工作,确保检修安全、高质量、高效率顺利完成,公司制定详细检修计划,并统一协调部署各项工作开展。本次无机装置采取集中消缺检修模式进行,以尿素二氧化碳压缩机透平和增压机大修为主线,“抓关键,促一般”,统筹调度各项资源有序开展检修工作。

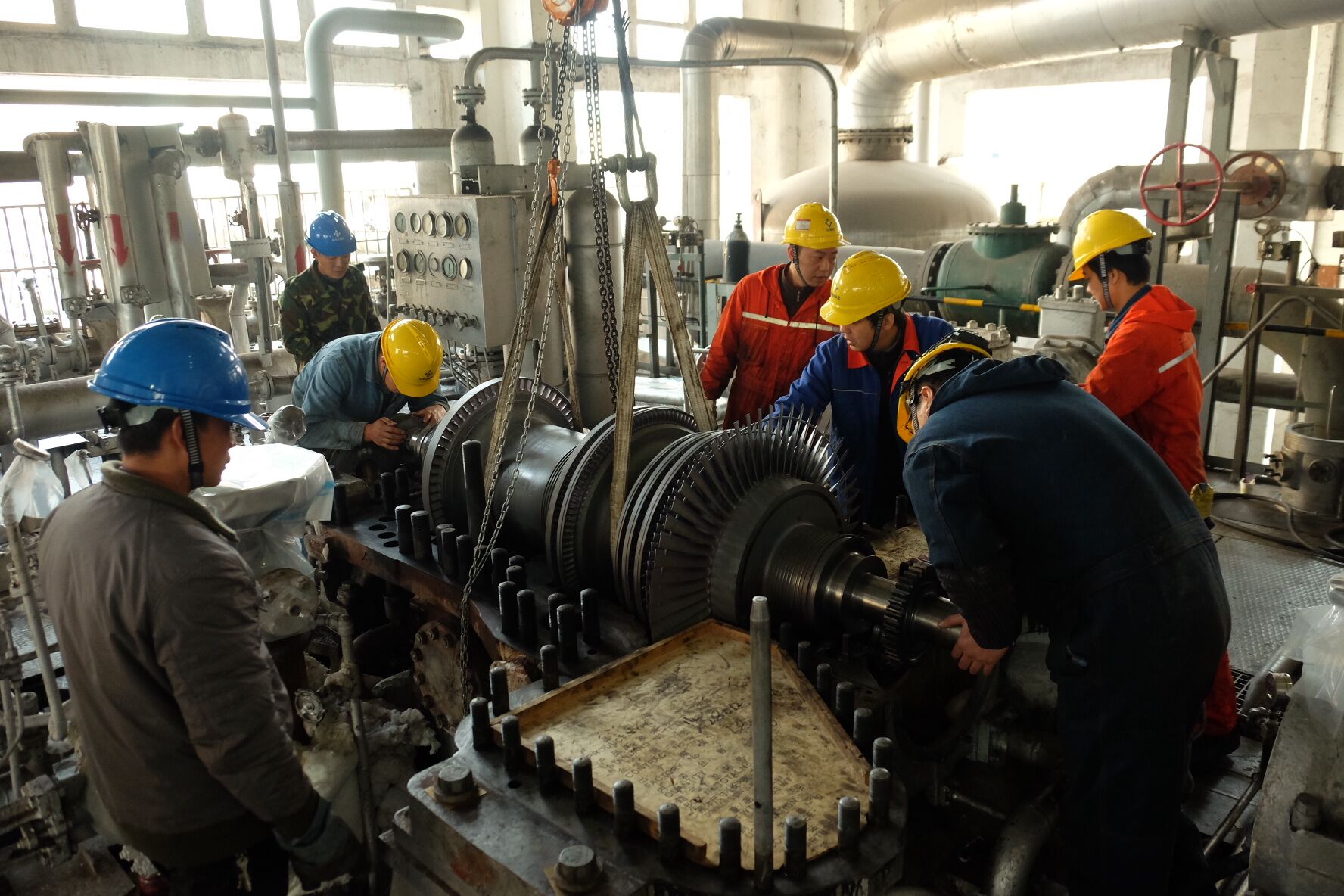

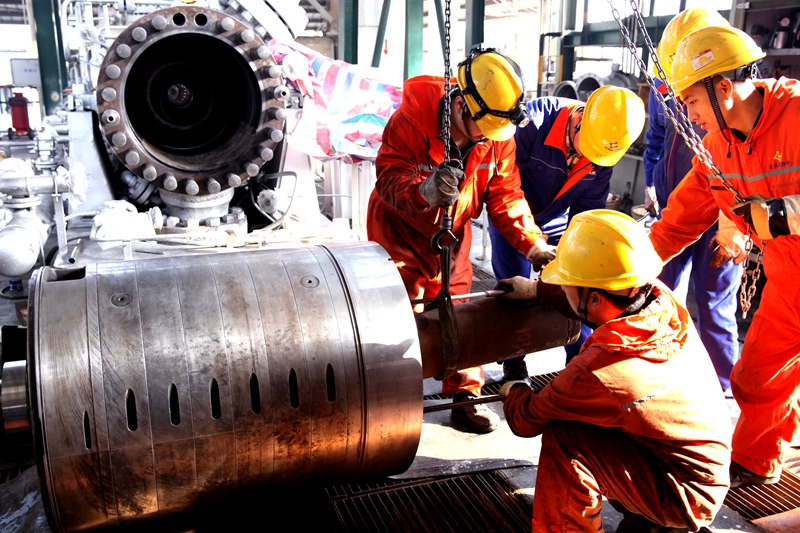

    经过全面梳理科学评判,本次检修包括合成氨装置47项、尿素装置51项、供热装置15项、制水装置22项、经营部29项、电气仪表284项消缺检修项目。其中二氧化碳压缩机透平大修、二氧化碳增压机大修、供热1#炉布风板及风帽更换、供热1#/2#/3#/4#炉并气大阀更换为本次消缺检修的关键项目,合成103JHP大修、尿素1110JA大修、合成尿素涉氨安全阀回收、供热四台锅炉烟气排放检测系统维护等15项为重点控制项目。另外,公司将根据检修情况进行若干处技改。

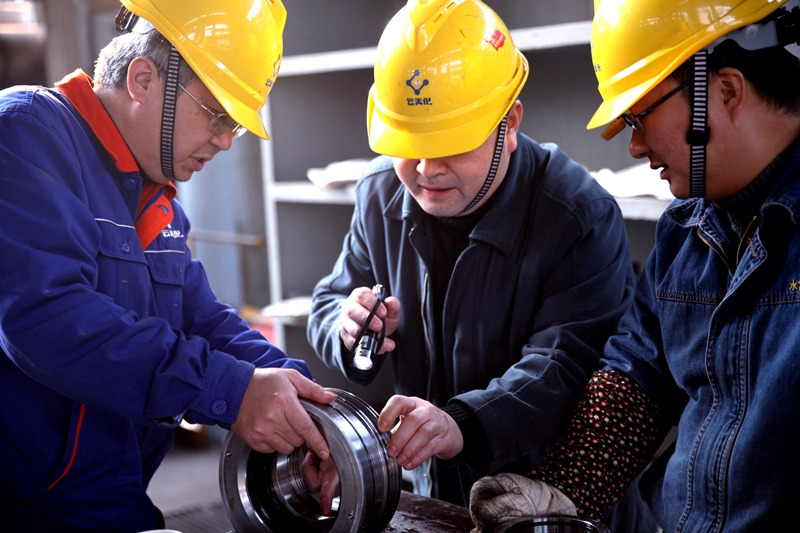

    时间紧,任务重,而材料备件、脚手架、起重设备、人力等资源的紧张,也为无机装置的消缺检修带来不小的困难。为此,公司要求各单位及部门加强沟通协调,以具备一项、开工一项、完成一项为原则合理优化检修项目的开展。同时要求各作业单位做好现场管理,标准化、规范化操作,严格落实6S管理;监管人员要紧抓施工过程安全、环保、质量监督,确保“检修好”;各责任岗位人员严谨细致开展工作,做好零部件及相关材料的归整和保管。要抓住近期有利天气条件,紧凑控制施工节奏,保证消缺检修工作按计划顺利推进。
