30天啃下“硬骨头”,公司水溶肥项目具备投运试车条件
分享:
时间:2020-09-24 浏览:582 投稿:党群工作部 文作者:维保事业部 文/王明红 图/陈鹏 文作者二: 文作者三: 图作者:维保事业部 文/王明红 图/陈鹏 图作者二: 图作者三:
    9月19日,公司水溶肥装置成功进行首次带电测试,标志着水溶肥装置已经具备试车条件,公司维保事业部为期30天的项目突击任务取得阶段性成果。



    8月19日,公司维保事业部正式接手水溶肥项目,必须计划时间内完成项目的安装和调试任务,确保按时打通流程,产出合格产品。



    想项目之所需、急项目之所难。接到任务后,维保事业部立即部署机械、起重、管铆、焊接、电仪等专业团队40余人,统一思想,以高度的责任感和使命感投入项目建设工作中。

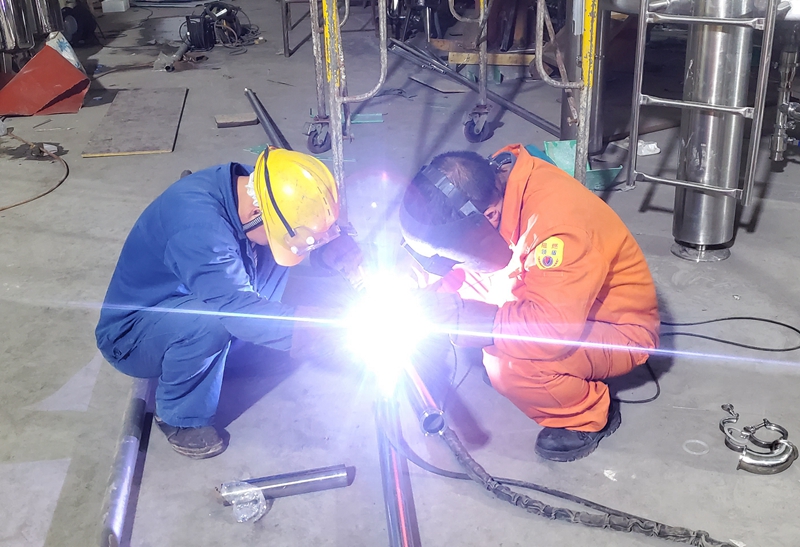

    施工现场空间狭窄、交叉作业频繁、多线安装复杂。为确保施工任务顺利完成,公司维保事业部科学筹划、精细组织,提前对各施工队伍进行安全培训与技术交底,紧盯质量、安全和进度,把工作重点放在高标严管、快速推进项目建设上,倒排工期、倒排进度、倒排计划,按下项目突击任务的“快进键”。

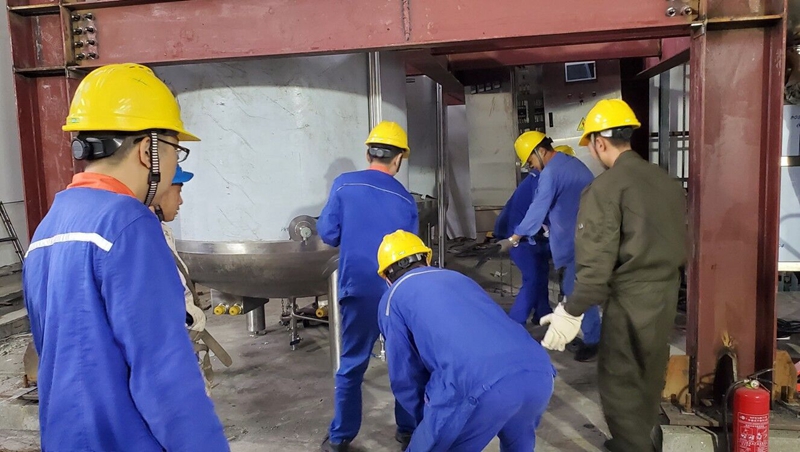

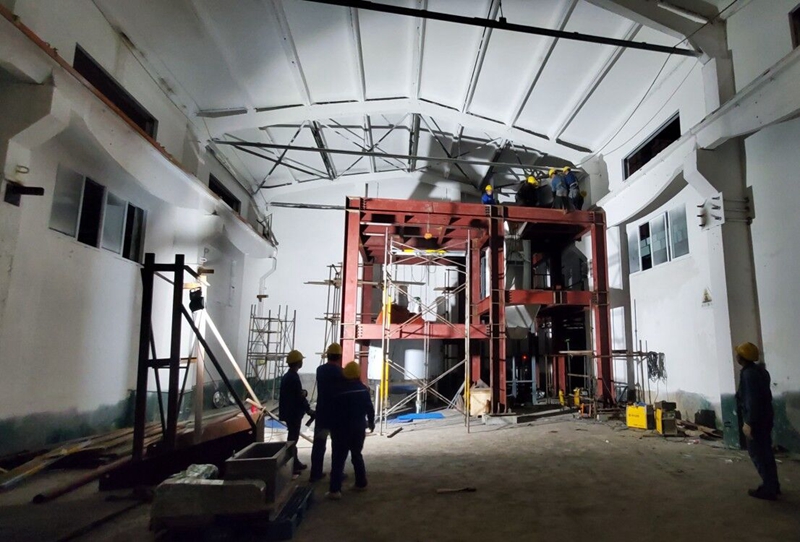

    9月以来,秋高气爽,现场施工条件良好,维保事业部各专业工种默契配合、统一协调、同步推进。采取“白+黑”“五+二”的战斗模式,见缝插针、挑灯夜战相结合,与时间赛跑,争分夺秒抢工期。短短一个月时间,共安装钢结构框架平台及爬梯3层、大型反应釜4台、生产传送设备及电机12台、生产控制柜2台,安装管道400余米。截止目前,维保事业部各专业团队正全力以赴地进行项目的收尾工作。
