公司两万吨聚甲醛项目建设自2003年12月18日开工以来,经过设计、施工,以及公司各相关单位的共同努力,工程建设稳步推进。
两万吨聚甲醛项目建设是公司在建的重点工程,计划于今年年底建成投用。自工程开工以来,在公司的正确领导下,项目办加强与设计、施工等多方联系,克服各种困难,确保了工程的顺利推进。

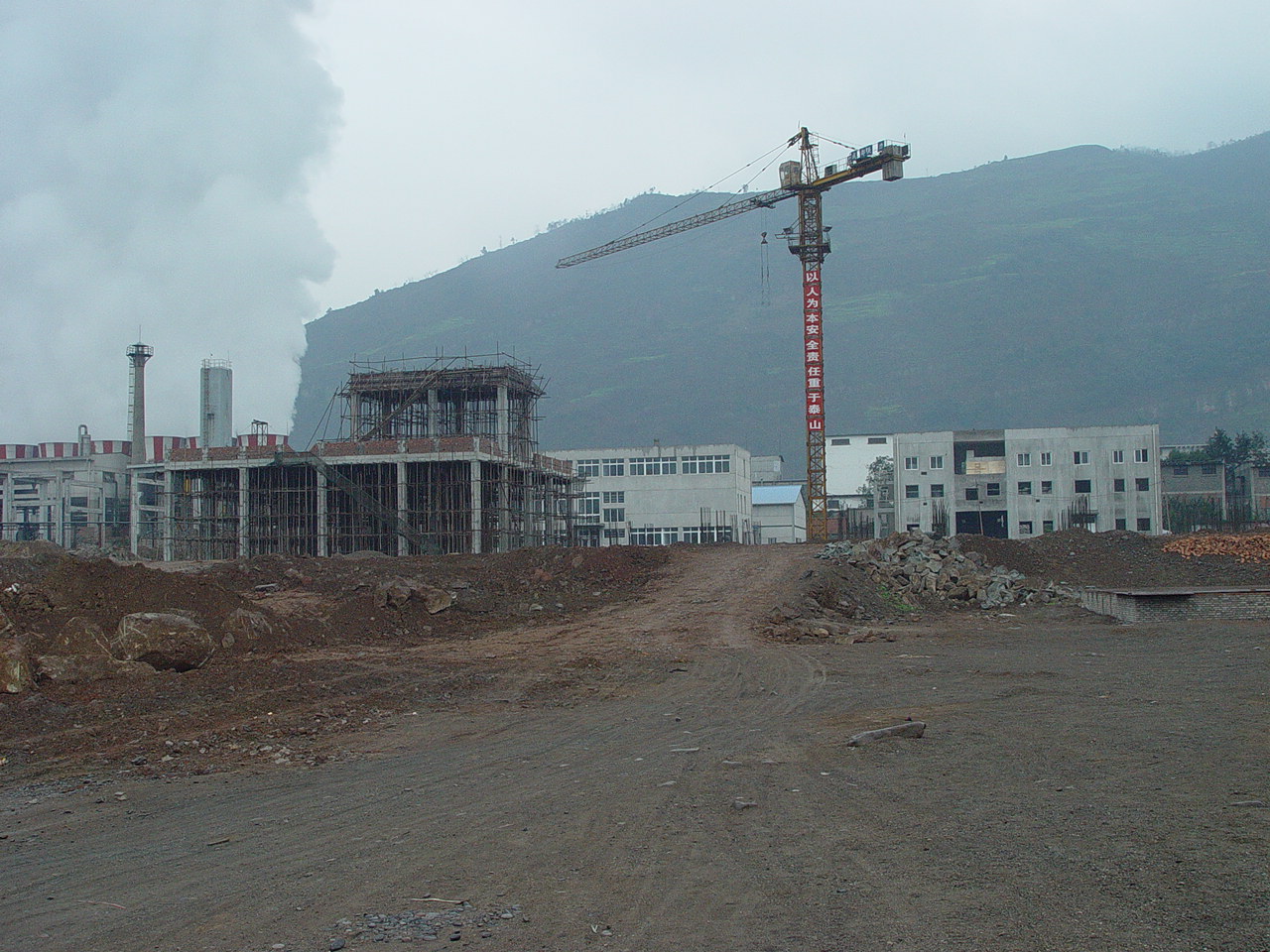

主体装置于2004年6月22日开工,现在30、40、50单元钢结构基础和聚合厂房基础已完工,聚合上升部分钢结构施工因图纸未到不能进行,预计该图纸将于本月底达到公司。
另外,主控楼、维修厂房土建施工已于去年5月竣工;空压站改造结束;新空分改造及冷冻站土建施工基本完成;新建凉水塔基本完工,循环水泵因联轴节尺寸不对,等待处理;配套的10万吨甲醛土建施工也正抓紧进行。
目前整个工程进度还是受施工设计图纸的制约,项目办已派出专人配合设计单位,想方设法尽快完成装置施工图的设计,以满足现场施工要求,保证总体目标的实现。
