齐心协力 众志成城
分享:
时间:2020-08-02 浏览:345 投稿:电仪车间 文作者:维保事业部 马聪 文作者二: 文作者三: 图作者:维保事业部 马聪 图作者二: 图作者三:

    七月,注定是维保人繁忙的月份,团队在充分评估内外部人力资源后,除留够人员全力确保水富基地所有装置设备安稳运行外,对外检修项目团队于7月16日早上8点准时出发,下午顺利到达项目所在地四川达州玖源化工有限公司。按甲方公司要求,当天完成安全培训学习并办理完相关交接手续,次日早上7点,团队人员全部投入检修现场开展大修工作。

    本次对外项目任务艰巨,在此以图文形式简单描述一下两大机组103合成气压缩机、105氨压机检修过程与经历。

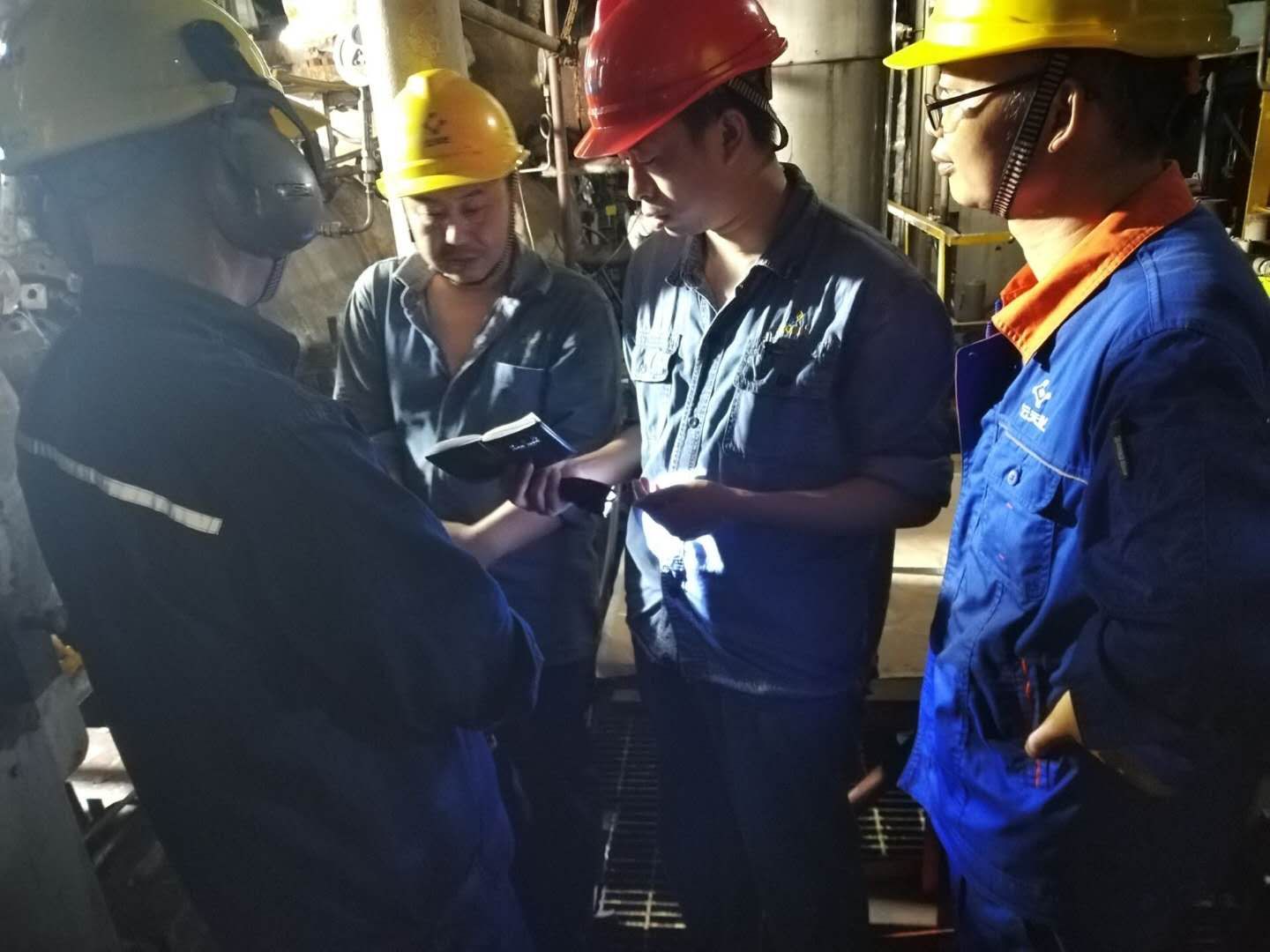

    103机组前期检修过程较为顺利,后期找正对中阶段,高压缸由于管道应力干扰,导致机组对中难度巨大,现场检修人员出主意想办法,跟甲方技术人员多次探讨研究,最终确定采取多点支撑顶丝、葫芦牵引、千斤顶消除应力等方法,经过30多个小时的不懈努力,于次日于凌晨5.30找正完毕,交付甲方验收。

    105机组由于齿轮严重损坏,甲方预订辽化的备件出现分歧。紧急关头,团队项目负责人曾宇与甲方技术员连夜赶往赤水寻找备件,亦是经历30多个小时的舟车劳顿,以最快速度将备用齿轮送抵现场,最大限度节省了等待时间。

    另外,本次检修过程中遇到技术难题,103-JHP进出口浮环密封均损坏,维保事业部副总经理帅全明、云南省劳模(技能大师)陈平率队组建临时攻关小组,利用思路攻关六部法,逐步排除对比,最后把目光聚焦到浮环“O”槽宽度偏差,导致弹性减弱这一疑难杂症。攻关小组反复测绘、研究推断,与甲方技术员多次论证,最后在众多备件中选择组配应用到机组上。截止发稿时,该机组运行正常。

    本次对外项目突显出几大难点:项目多、任务重、时间紧。而召及来、来及战、战必胜的对外项目团队战高温、斗酷暑,用实际行动真正诠释了维保人的责任与担当。
