供热1号炉进水管因调节阀及调节阀两边的控制阀无法关严,造成此进水管泄漏。经与工艺人员沟通知悉此泄漏量达到每小时8吨左右,管道压力达到65公斤,温度105度,如果停车检修就要全停供热生产装置,成本太高,不停下来检修风险又高。
5月6日下午2点40分,装备运维中心立即前往现场处理协商解决方案,公司安全环保部门相关人员参与指导。参与人员各抒己见、全面分析、出谋划策,最终采取在此管道上加装阀门保障供热1号炉可进行下一步检修工作的施工方案。

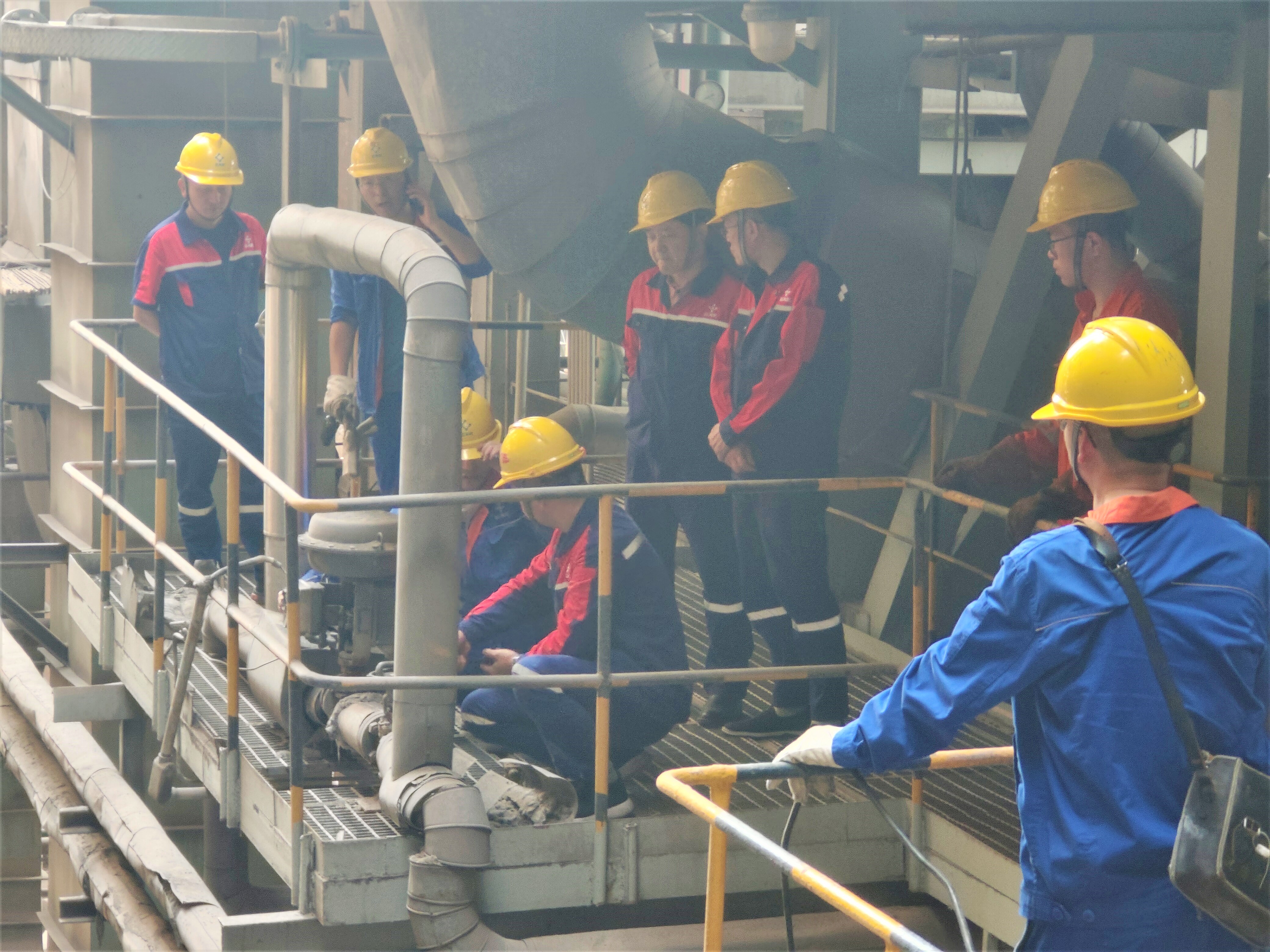

施工方案确定后,作业人员做好一切安全防护措施并负责人进行安全交底工作,准备工作就绪后,作业人员立即穿戴好防护用品投入作业。
为了争取时间,作业人员攻克难关、争分夺秒,为了不影响项目进度,巧用吃饭时间现场分批换岗作业。经过多单位多工种的密切配合,于当日下午19时完成阀门安装,为接来下的检修工作奠定了基础。
