公司总降1#主变投用 化肥车间停运部分高负荷用电机组机泵全力配合
分享:
时间:2022-06-06 浏览:194 投稿:硝铵车间 文作者:化肥车间 文/图 昝清军 文作者二: 文作者三: 图作者:化肥车间 文/图 昝清军 图作者二: 图作者三:

    按计划公司总降1#主变于6月3日投用,为确保1#主变的顺利投用和公司各大装置的安稳运行,化肥车间在公司的统一指挥下,装置减负荷停运新空压机,部分大型电机泵倒为透平泵后停机予以全力配合。


    1#主变投用是公司110KV云天化总降变增容改造项目的重要节点。在其投用过程不可避免会对公司各用电设备造成影响,而公司各主要生产装置用电设备均数量众多,稍有差池,甚至于导致装置停车事故的发生。为此经过公司多方研究决定,在投运之前先停运部分高负荷机组机泵予以配合。

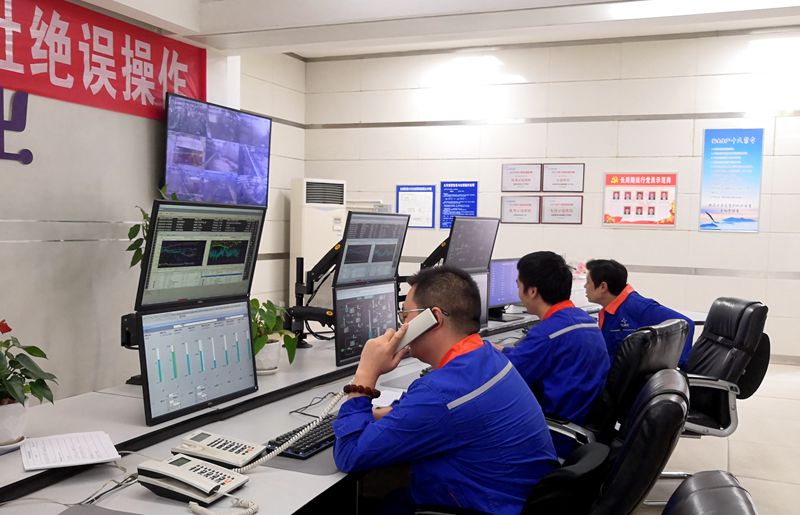

    为确保能按时于当天10:30前配合到位,凌晨6:00化肥车间合成氨装置即开始慢转需投用透平泵组。8:00,在公司的统一安排下,合成氨装置开始减负荷,尿素装置随同减负荷;9:00合成氨装置新空压机101JA顺利退出系统停车,接下来依次将装置核心机泵贫液泵1107JC、半贫液1110JA、锅炉给水泵104JB、循环水泵2201JA/JD分别倒为透平机泵运行后全部顺利停下,10:18化肥车间全部配合项目全部顺利完成。10:30总降1#主变按程序开始投用,至19:20合成氨装置101JA恢复供电,也标志着公司1#主变顺利投用。
