鏖战四天四夜 装备运维中心圆满完成制气磨煤机A台抢修工作
分享:
时间:2022-06-09 浏览:261 投稿: 文作者:装备运维中心 文/图 何远 文作者二: 文作者三: 图作者:装备运维中心 文/图 何远 图作者二: 图作者三:

    近日,检查磨煤机发现磨胎裂纹继上次检查后发现的裂纹情况有发展趋势,甚至出现了剥落的现象,如果继续开车下去存在很大的风险,经多方讨论商定后,最终决定对制气磨煤机A1101A磨胎更换进行抢修。

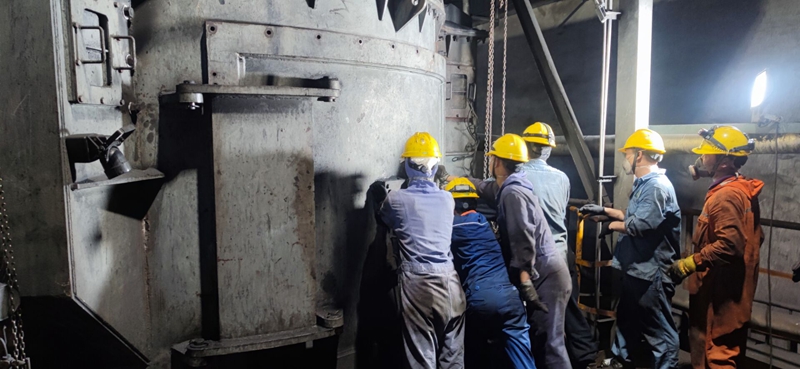

    磨煤机作为煤气化装置的核心设备,它能否保持正常运转,直接制约着到整套装置的安稳运行,因此尤为重要,一直以来也备受公司上下关注。况且现在正是该装置冲刺“200天”连续运行的关键时期,各方面都不容有失。装备运维中心接到抢修任务后,很快制定了抢修计划表,并立即合理组织人员参与,最后决定全班人员齐上阵,分两个班倒班进行。任务明确后,每个人各司其职,一些人准备工装,一些人准备开始前期的拆卸工作,就这样磨煤机的抢修拉开了序幕。此次磨煤机抢修时间紧,任务重,且作业环境及其差,加上天气炎热等原因,对检修人员的耐力无疑多了一道严峻的考验,但检修人员充分发挥铁军精神,不怕吃苦,事事冲前,克服抢修中的种种困难,并在多工种的紧密配合下,在抢修节点内圆满完成了本次抢修任务。

    截至发稿,该设备已交付工艺投用。本次抢修充分体现了当代工人应有的工匠精神,并用他们的实际行动在工作中诠释出来。也为装置的“200天”长周期运行目标提供了强有力保障。
