装备运维中心起重特车配合完成总变架空线吊装工作
分享:
时间:2022-07-27 浏览:225 投稿:装备运维中心 文作者:装备运维中心 文/图 张元林 文作者二: 文作者三: 图作者:装备运维中心 文/图 张元林 图作者二: 图作者三:



    公司总变设备更换改造是本年重点项目之一,更换进度直接影响着公司生产装置的可靠运行。



    起重特车作为公司专业吊装班组,一直承担本次改造的吊装转运任务,7月20日,班组接到总变吊装需求任务,班组第一时间安排人员到达现场,对吊装任务、吊装环境及需求进行充分了解。本次主要任务是在电力部门规定停电时间内,尽快完成二三号变电架空线的新安装工作。

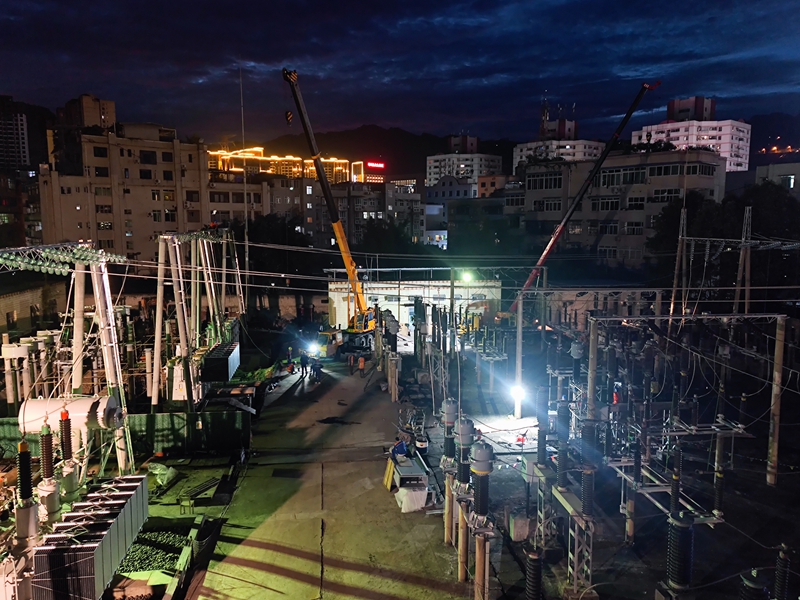

    时间紧、任务重、环境复杂危险性高。相关人员进行商榷,根据班组车辆和现场情况,此次吊装任务由12吨和25吨协力配合完成。由于一号变压在带压运行,必须保持足够安全距离,新装架空线两端分别连接有多个玻璃绝缘子,极易破碎和损伤,电线长度有二十多米,新安架空线下面全是电线及设备,两台吊车在起吊中相互默契配合,同时还要给吊臂运转留有足够安全距离,两名特车驾驶员在操作中一直仔细认真的精心操作和施工人员密切配合,经过10余小时的辛勤付出,最终在晚上十一点安全圆满完成了本次任务,为余下工作创造了足够时间。
