8月30日,合成氨装置103C旧设备完成拆除,并已移至通道内,即将开展新设备更换工作。
按照公司设备预测性维修管理模式,该设备在装置上一次大修时已达到改造期限,但经设备专业技术人员核查确认,设备虽存在一定缺陷,但其对设备正常运行和设备制造周期等限制。将设备更换推迟到本次大修。

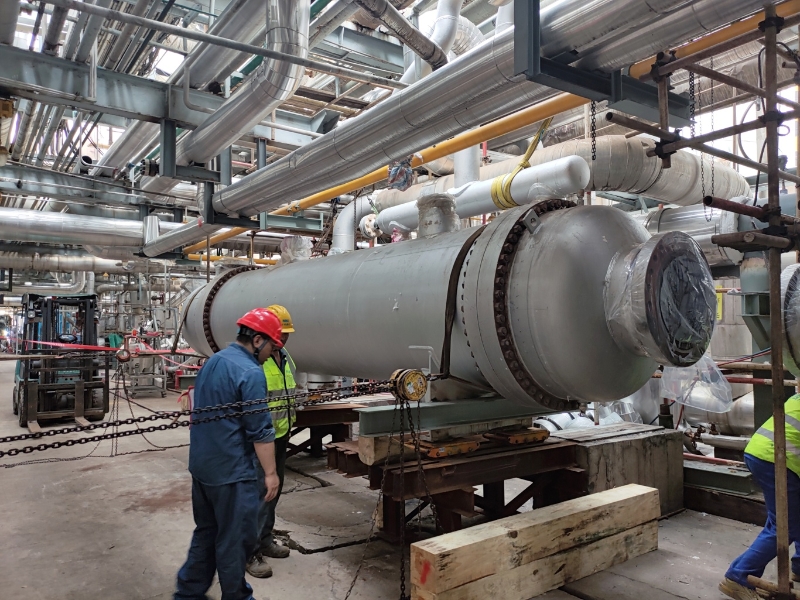

因103C位置处于管廊架之下,四周布满设备和管道。吊车等起重设备不具备现场作业条件,作业组采用起重葫芦等工具,全人工模式将设备拉出至通道。
下一步作业组将完成旧设备吊离和新设备的安装复位工作。
