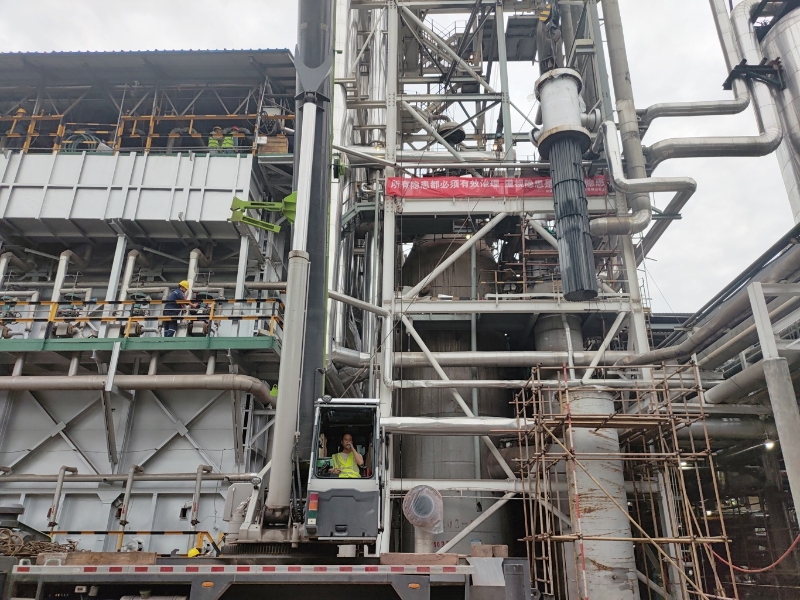

8月31日,合成101CA设备抽芯完成,设备已运送至维修点,待修复后留作下一周期更换备用。
该作业区域共有三台设备需进行吊装,分别是101CA、101CB、102C,因作业区域限制,必须依次进行。在前期施工队伍和公司装备、工艺等部门的权力配合下,施工准备工作相当充分,前两台设备抽芯工作推进十分顺利,较计划实际有一定的提前。
接下将面临最重要的102C吊装工作,目前吊装方案、辅助措施、130T吊车等均已准备完毕。待现场作业空间清理、安全措施布置等工作完成后,启动吊装工作,该设备的吊装、检修、复位,将直接影响本次装置大修的18天冲刺目标。
