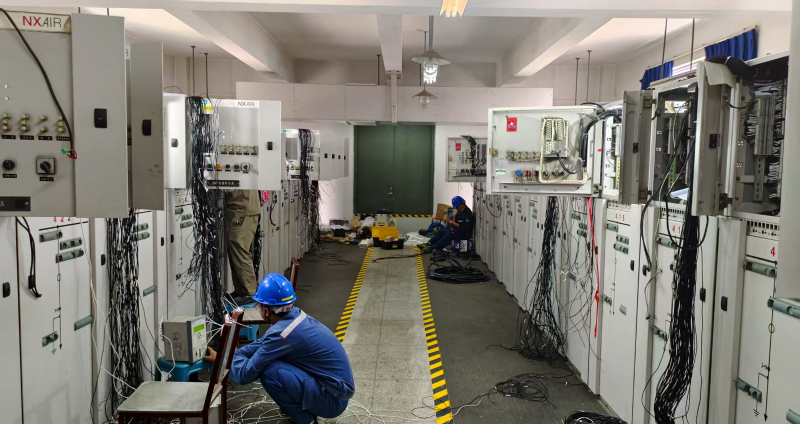

截至9月3日,合成4配电室微机综合保护系统更新改造项目按计划稳步推进。目前,合成6KV高压配电室大部分高压柜改造已完成,仅剩I段母线进线及4台变压器柜因检修供电需要暂未施工。
为满足管道检修吹扫的紧急用电需求,项目组将优先推进关键柜体改造,预计9月8日前完成2201JA/JD循环水泵柜、快锅B/C炉风机及水泵柜、101JA空压机柜等7面柜体的综保改造,确保具备电机启动条件。全部高压柜改造及后台系统调试工作计划于9月10日前完成。
当前项目进度整体受控,施工安全与质量有序落实,为配电系统如期恢复运行提供有力保障。
