一万吨聚甲醛大修工作稳步推进
分享:
时间:2013-10-31 浏览:317 投稿:中心化验室 文作者:聚甲醛车间 刘诗惠  YTTV 栾德强 罗晓辉 文作者二: 文作者三: 图作者:聚甲醛车间 刘诗惠  YTTV 栾德强 罗晓辉 图作者二: 图作者三:

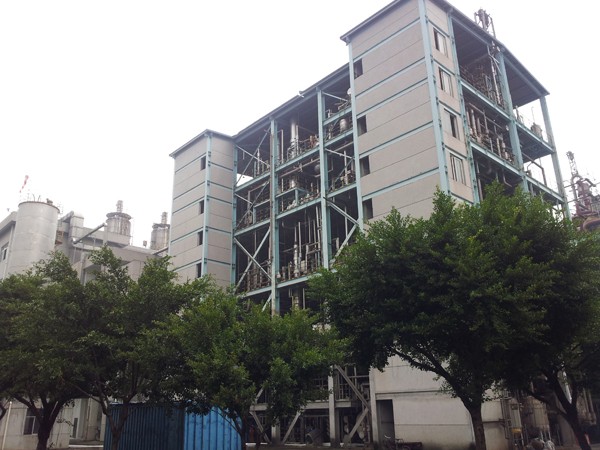

    一万吨聚甲醛装置停车检修从10月22日开始至10月29日,大修项目开工率90%,完工率15%,各项检修工作正按计划有条不紊地开展。



    本次一万吨聚甲醛装置大修共有重点项目9项,已经动工的7项中,R-612A/B双线螺杆抽出检查螺块磨损情况已完成,目前螺杆已经回装完毕,其他重点项目正按检修计划开展。6项关键控制项目中,F-451B离心机振动高项目已经完工,R-651B螺杆已经抽出,工艺人员正在清洁螺块粘附物,检修人员处理螺杆水泄漏;C-431内下层填料已经卸除,等待对C-431设备物检后回装填料;C-321设备腐蚀情况检查工作已经完成,待塔盘酸洗钝化后更换浮阀复位设备;S-411设备整体更换,新设备已经回装到位,目前正在进行管线恢复。



    管道物检项目中,工艺人员协同检测站人员,已经落实90%的具体检测位置。截至目前,车间协调人力加班加点,已完成装置所有检修设备的清洗工作,车间党支部也于27日召集支部党员完成了T-411地下槽的污水和污泥的清除,现已将设备交付机械厂施工。
