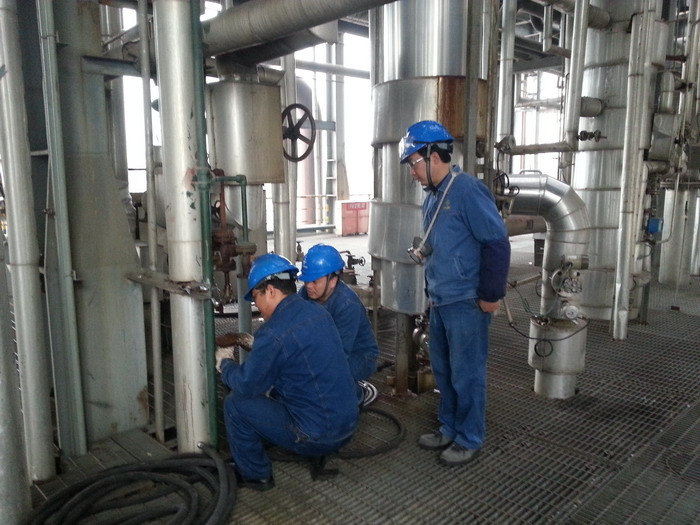

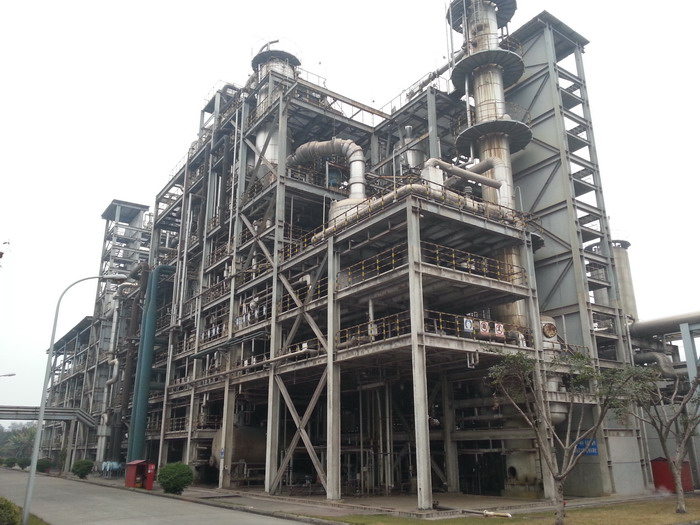

按照公司计划,两万吨聚甲醛装置于2014年1月2日开始进行开车准备及稀甲醛的配制工作,1月3日凌晨,工艺人员开始向2-R411建液位,9:20进行加蒸汽升温开车,1月 4日达到条件后,2-E311、2-R411连续进料运行,随后,化工单元各工段根据各储槽料位逐步展开开车工作。

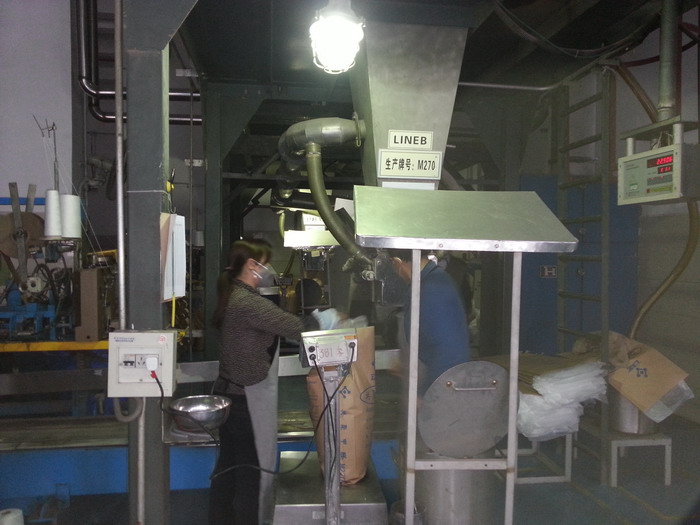

因为前期准备工作充分,本次开车工作比较顺利,1月6日4:30,两万吨聚甲醛装置产出合格三聚甲醛,聚合A、B线相继于6日17:00和8日0:32恢复开车并逐步加负荷。7日11:40和8日20:25造粒A、B线相继开车,至此整个装置全线贯通。各化工单元做出相应调节优化。

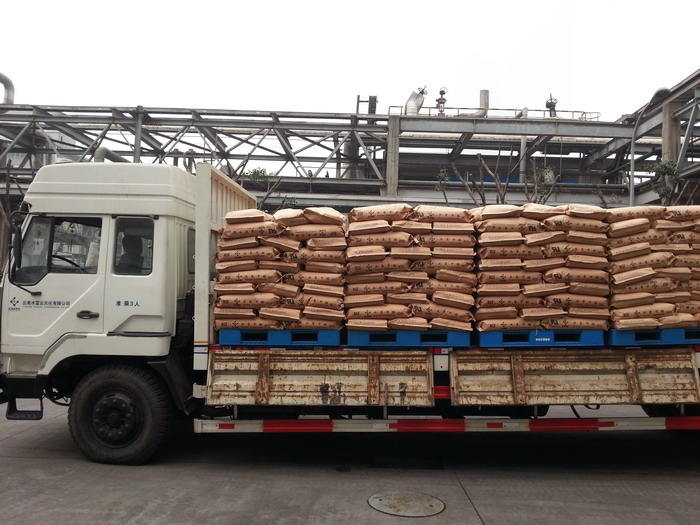

1月10日,装置达到满负荷运行状态。截至1月14日,两万吨聚甲醛已连续稳定运行10天,生产聚甲醛产品近400吨。
