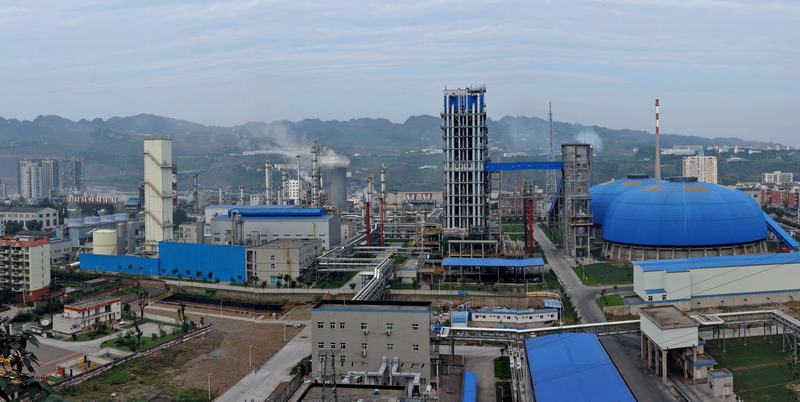

经过2013年度无机大修之后,公司合成氨、尿素装置相继开车,在工艺人员的精心维护和机、电、仪等相关单位的通力配合下,目前,无机两大装置性能良好,运行稳定。除硝铵装置待气停车外,煤代气、聚甲醛、季戊四醇等各大装置均运行平稳,公司生产形势向好。
自1月下旬合成氨、尿素装置相继开车以来,经过工艺人员的不断优化调整,春节期间实现了满负荷运行状态。但受节后倒春寒民用气增加的影响,天然气供应紧张,合成氨、尿素装置运行负荷大幅下降,为此,合成、尿素车间相继出台了装置低负荷操作方案,并要求全体员工认真学习,严格按照标准执行操作,以保证装置的稳定运行。工艺人员也加强巡检、精心维护,各辅助单位紧密配合,合成氨、尿素装置成功实现了低负荷状态下的稳定运行。截至2月20日0点,合成氨装置已运行23天,生产液氨30956吨,完成年度生产任务的7.94%;尿素装置运行21天,生产尿素43080吨,完成年度生产任务的6.73%,并于2月1日取得了日产尿素2400吨的好成绩,迈出了新一年的良好开端。
与此同时,公司有机各装置也保持了较为稳定的运行状态,聚甲醛装置自大修结束之后,工艺人员不断调整优化设备性能、加强设备维护和原料的管理、提升产品质量,截至2月20日0点,1万吨聚甲醛装置已稳定运行80天,生产产品1632吨,2万吨聚甲醛装置稳定运行47天,生产产品2357吨,两套聚甲醛装置共完成年度生产任务的13.30%。季戊四醇装置1月份共生产季戊四醇1110吨,甲酸钠796吨,分别完成月计划的105.7%和106.20%,双双超额完成生产任务。截至2月20日0点,季戊四醇装置共生产季戊四醇产品1797吨,完成年度生产计划的17.89%。目前,各有机装置工艺人员仍在不断优化调整,确保装置能持续稳定运行。
此外,公司“煤代气”装置自2月18日开车以来,煤气化和26万吨甲醇装置运行也相对稳定,煤气化装置四个烧嘴罩相继点火成功,性能良好。26万吨甲醇装置于2月19日5点顺利产出合格精甲醇;15:50,开精脱硫工序到尿素车间的截断阀,向尿素车间送二氧化碳,标志着精脱硫工序开车圆满成功。
一年之计在于春,沐浴着2014年的春风,公司各大生产装置运行稳定,生产形势向好,这为公司广大员工鼓足了干劲,也为新的一年增添了动力和希望。
