    金秋9月,丰收的季节,在公司合成氨、尿素装置现场却一片繁忙,机械轰鸣,人来车往,因供气中断而被迫停车的化肥装置临时消缺检修施工正如火如荼、争分夺秒的进行最后的扫尾。同时,工艺人员已开始展开阀门及联锁的调试、设备检查确认、脚手架拆除、现场清扫整理等开车准备工作。据了解,合成氨装置将于9月17日下午迎来点火开车。



    作为公司的主要生产装置之一,化肥装置上月刚刚喜获合成氨装置连续稳定运行“200天”、尿素装置连续稳定运行“100天”的胜利果实,正上下齐心全力冲刺“300天”长周期运行目标。然事事总是不能尽如人意,9月5日,西南油气公司脱硫厂因检修引起天然气配送大幅波动,管网压力无法平衡,要求化肥装置立即停车配合。



    消息突如其来,完全没有心理准备。面对此情况,公司迅速启动应急机制,召集各部门紧急部署下一步工作,并组织成立化肥装置停车消缺检修领导小组,统筹安排停车事宜,集中梳理、处理、实施装置自开车以来累积的安全隐患、工艺缺陷、设备改造等。经过彻夜的研究讨论,公司决定充分利用本次停车契机开展为期10天的化肥装置临时消缺检修,以“修一次保一个长周期”的要求,做好精细计划,严格按照大修相关规定规范作业,高质、高效、安全完成本次化肥装置的消缺检修任务,确保实现“三好一个零”的总体目标。同时紧跟西南油气公司脱硫厂检修进度,厘清项目的主次,对化肥装置消缺检修实行“动态管理”。高度重视,全员行动,确保打好这场“遭遇战”。



    9月5日晚8点,公司生产区、办公区灯火通明。尿素装置正在停车,制醇装置正在开车,作为检修主力的维保中心正积极梳理任务清单、调动人员配置,经营部清点物资准备、协调物资采购全力做好物资保障,公司层面还在继续协调天然气恢复供应时间.对水富云天化来说很多人今夜注定不眠。



    9月6,距检修结束第10天,在短短24小时内,作为主战场的化肥车间迅速拟出停车检修安排,成立工作组配合进行消缺检修,生产部、维保中心和化肥车间则共同拟定出消缺检修任务清单。其中较大型的关键项目合成氨装置25项,尿素装置20项,经营部11项,重点对合成天然气压缩机102J、尿素装置二氧化碳增压机、压缩机进行检修,并对合成氨装置一段炉炉顶高铝陶瓷纤维局部进行更换。另外还将完成共计153条管道、33台设备的定检工作、130只安全阀的调校、287项现场“跑冒滴漏”的消除等工作。同时,还将对部分技改建议择机实施。

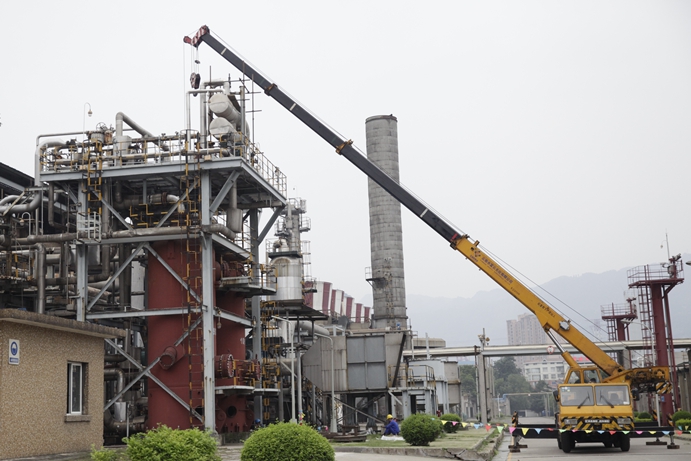

    9月7日,距检修结束第9天,化肥车间合成氨、尿素装置停车后的排放、置换、清洗交付工作正在收尾。而消缺检修的准备方面却困难重重,架子搭建跟进迟缓、起重机械紧张、物资调配采购需要时间越来越多的问题显现出来,然而现场的人员却没有显得多么焦灼,在公司的统一协调下,所有的困难都进行了万全的应变,所有项目的实施都按照计划稳步推进。



    9月8日,距检修结束第8天,各专业组相继进驻检修现场,化肥装置的消缺检修工作自此全面展开。按照公司的计划,此次消缺检修后在2018年底之前将不再有计划性检修,这又给本次消缺检修任务及检修质量提出了更高的要求。



    9月10日,距检修结束第6天,公司传来好消息,天然气供应有望于9月15日恢复。



    .



    转眼已到了15日,距检修结束还有最后数个小时,102J、二氧化碳压缩机、二氧化碳增压机已完成找正工作正在紧张回装,氨罐入口切断阀安全项目改造结束并完成调试,安全阀调校、一段炉恢复保温工作正在进行最后的收尾,检修任务总体已完成约95%。



    10天里,不,严格来说9天的消缺检修时间里,在事发突然准备工作严重不足的情况下,在确保安全环保的前提下,在公司的统一布署协调下,在各相关单位的精心协同下,准备一项、批准一项、实施一项、完工一项,共计完成了多达700余项的临时检修任务,共实施了12项技术改造,同时还新发现了一处重大A类隐患并予以消除,这些都为接下来即将进行的装置试车开车工作和长周期运行奠定了良好的基础。



    突发情况面前,水富云天化人再次交出了令人满意的答卷,这得益于水富云天化的历史沉淀,也得益于水富云天化的精神传承。在困境之中,水富云天化人总能经得起考验,在不息的拼搏中走出一条最正确的路。
