制水6kV配微机综合保护装置更新改造全面竣工
分享:
时间:2023-04-11 浏览:221 投稿:装备运维中心 文作者:装备运维中心 陈涛 文作者二: 文作者三: 图作者:装备运维中心 陈涛 图作者二: 图作者三:

    近日,制水6kV配微机综合保护装置更新改造全面竣工。

    本次更新改造项目包括20台微机综合保护装置的更换、22个开关柜控制面板及其附属的开关按钮/指示灯更换、后台监控系统的搭建及数据库组态和通讯调试。

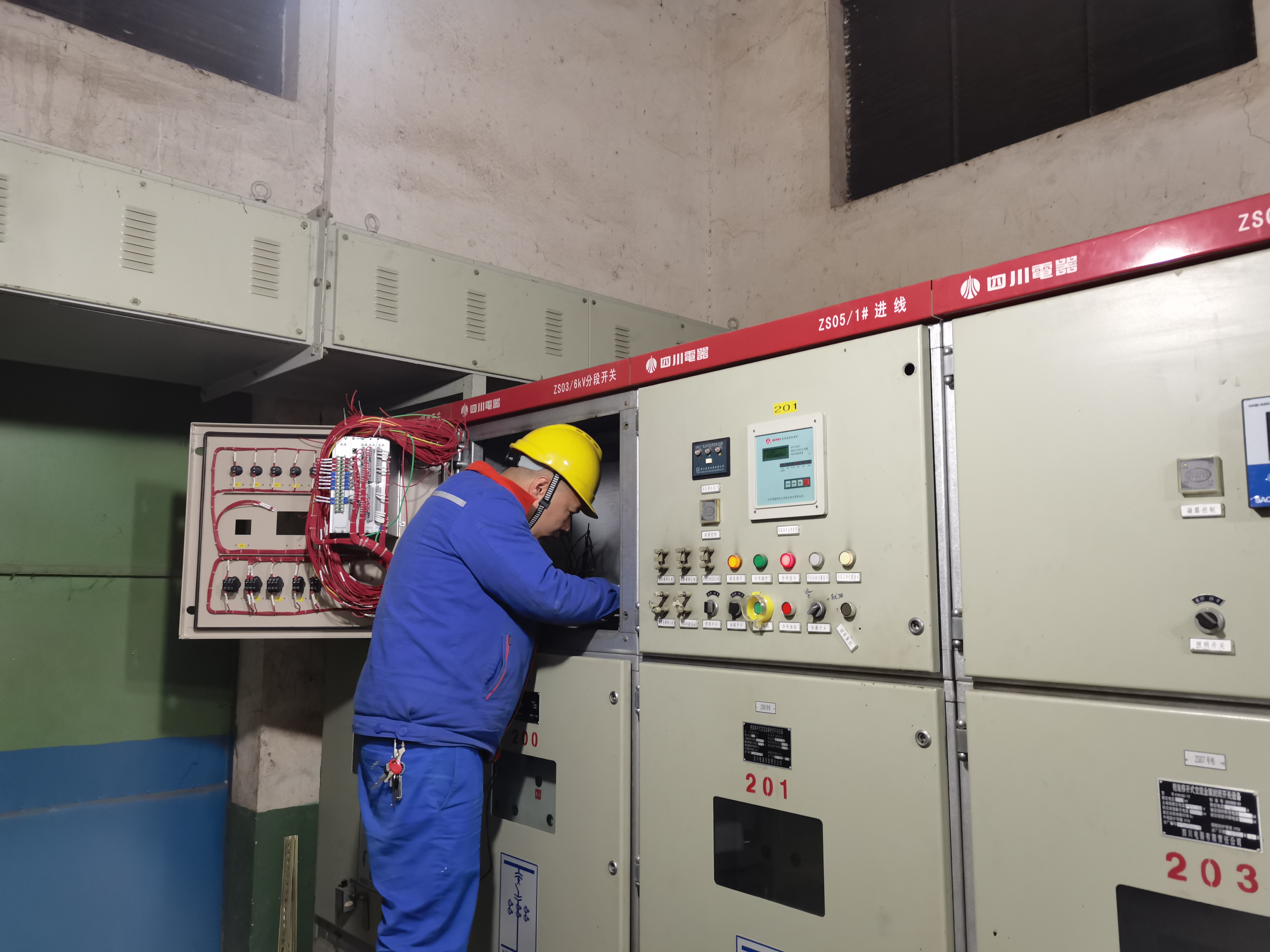

    由于制水装置的特殊性,只能在满足工艺生产的前提下,采取零星施工的方式进行。整个项目于2022年3月11日开始进入施工,于2023年4月7日完成通讯调试,累计用时393天。施工期间克服配电室温度高、无通风装置的艰难环境,不仅完成了原先二次控制系统及其电气元器件的拆除工作,还完成了6200多个控制点的接线、1400多个试验数据的校验和核对。

    通过此次改造项目,不仅使班组其它工种的员工对二次控制系统有了全面的认识,得到了跨工种实操的经验,使个人技能得到了提升,也使班组的跨工作培训工作落到了实处,同时还提高了员工二次配线的熟练度与布线工艺。
