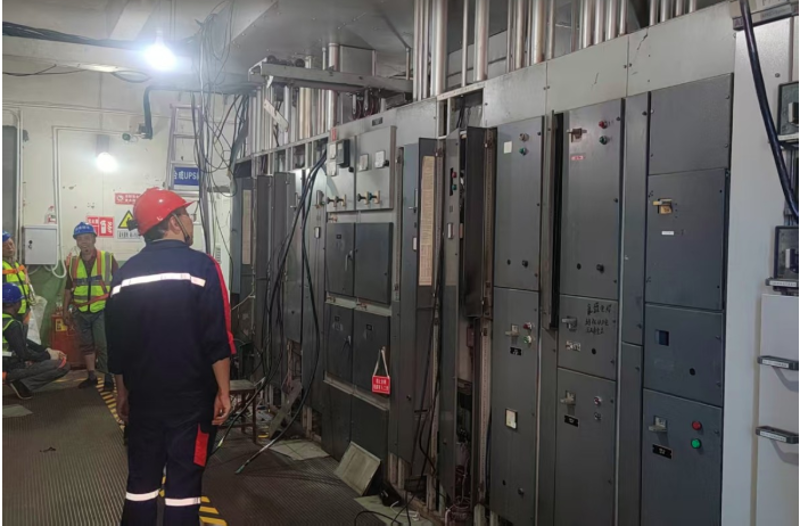

由于合成工艺配电室I段已运行50余年,此次公司决定在本次大修进行改造。装备运维电仪维护一班改造组从接到通知后开始,提前加班加点开始了施工方案的编制,进行现场一次二次线路的清理。
合成配电室工艺配电室主要供合成装置设备电源和合成界区现场检修电源,本次改造需对大量的电源进行转接后才能保证合成现场大修电源的使用。从8月26日开始,改造小组为保证施工质量,安排每天施工任务及注意事项,并将每天施工关键点及重点安全注意事项写上看板。
本次改造转接电源35余次,拆除老开关柜20面,安装新开关柜22面;连接母排2段,拆接电缆60根;完成多功能表及低压电动保护装置的设置及调试25台;配合工艺调试接泵25台,重新敷设四芯主电缆40根、五芯电缆35根、穿管单芯饥3根、七芯控制电缆45根,仪表联锁电缆55根,要完成多功能表及低压电动保护装置的设置及调试35台。根根施工计划,争取15天保质保量的完成了合成压配电室I段开关柜改造项目。
开关柜安装完成后,技术员将对班组员工进行开关柜操作培训,便于班组员工进行停送电操作和日常故障查找。
