8月30日下午,由浙江安装承担的合成脱盐清水箱更换项目顺利完成旧设备拆除工作,标志着本次大修重点项目之一的合成脱盐清水箱更换工作取得阶段性进展。

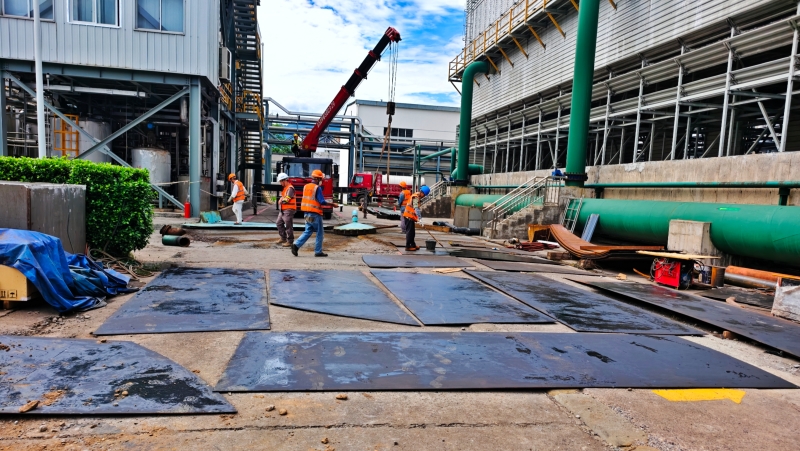

该设备直径10米、高6米,拆除作业自8月27日启动准备工作,28日正式开始切割第一带板。在80吨吊车的密切配合下,施工团队高效推进,于30日成功拆除第三带板及底板,圆满完成旧设备拆除任务。
8月31日,项目团队迅速转入下一阶段施工,完成底座铺沙及底板打磨防腐处理,为后续新设备的吊装组对及焊接创造了良好条件。此次拆除工作组织有序、安全高效,充分展现了作业人员的施工能力和协同作战精神。
目前,项目已进入新设备安装的关键阶段,施工单位将继续以高标准、严要求推进后续工作,确保大修任务按期优质完成。
