【化肥大修】合成氨技改项目1107JA电机更换高效推进
分享:
时间:2025-08-31 浏览:57 投稿:装备运维中心 文作者:黄兴有 文作者二: 文作者三: 图作者: 图作者二: 图作者三:

在合成氨技改项目关键节点——1107JA电机更换工作中,各单位紧密配合、攻坚克难,确保施工任务高效推进。


该设备基础长5米、宽2米、深1.2米,8月28日工艺置换完成后交付施工单位拆除旧设备及支架。面对人力资源紧张等挑战,施工单位于29日完成设备拆除及支架工作,土建施工单位随即连夜投入基础开挖作业,经过连续奋战,于30日晚11时顺利完成开挖任务。

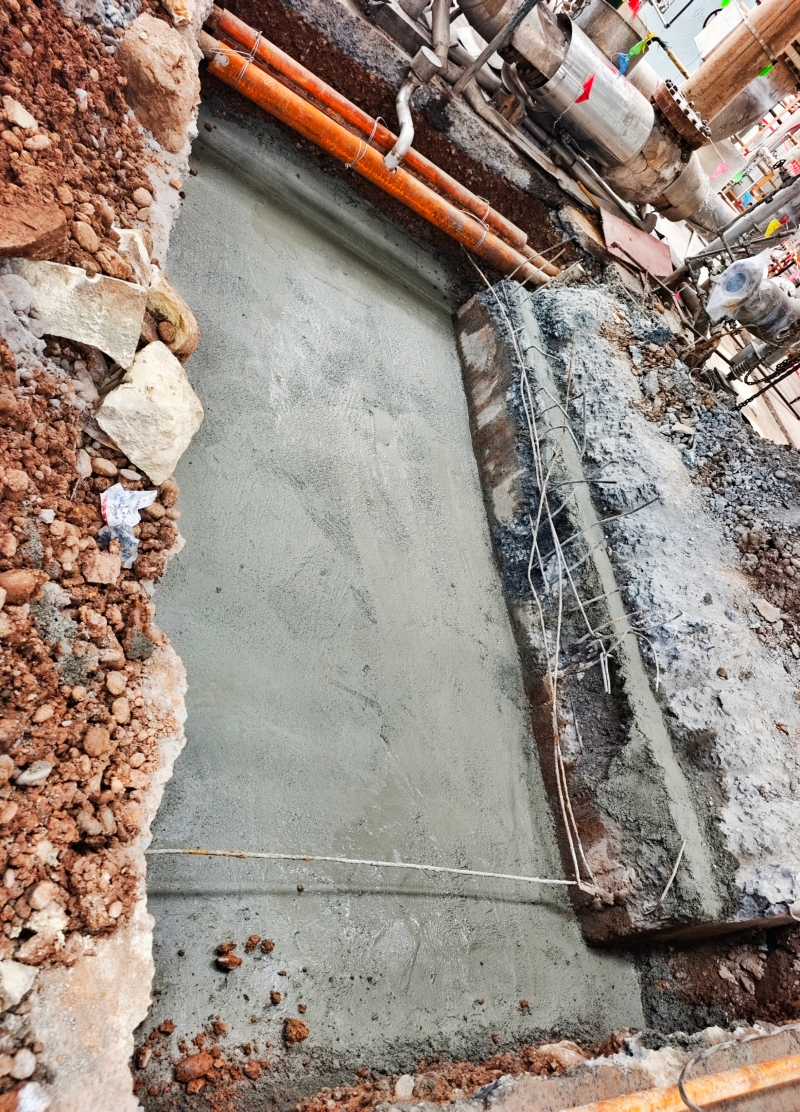

8月31日中午,土建施工单位完成垫层浇筑,为后续施工奠定坚实基础。9月1日,钢筋编制及架模工作全面展开,9月2日检修基础浇筑,标志着工程正式进入养护及新设备安装配管阶段。


此次施工过程中,各施工单位科学组织、昼夜赶工,充分展现了团结协作、敢打硬仗的优良作风,为合成氨技改项目顺利推进提供了有力保障。
